閉じる

宅建協会の主な活動

HOME arrow_right 宅建協会の主な活動 arrow_right 会館建替えの進捗状況について(その3)

会館建替えの進捗状況について(その3)

2023/03/31

 令和5年1月より、会館建替えに伴う建設工事が開始されております。

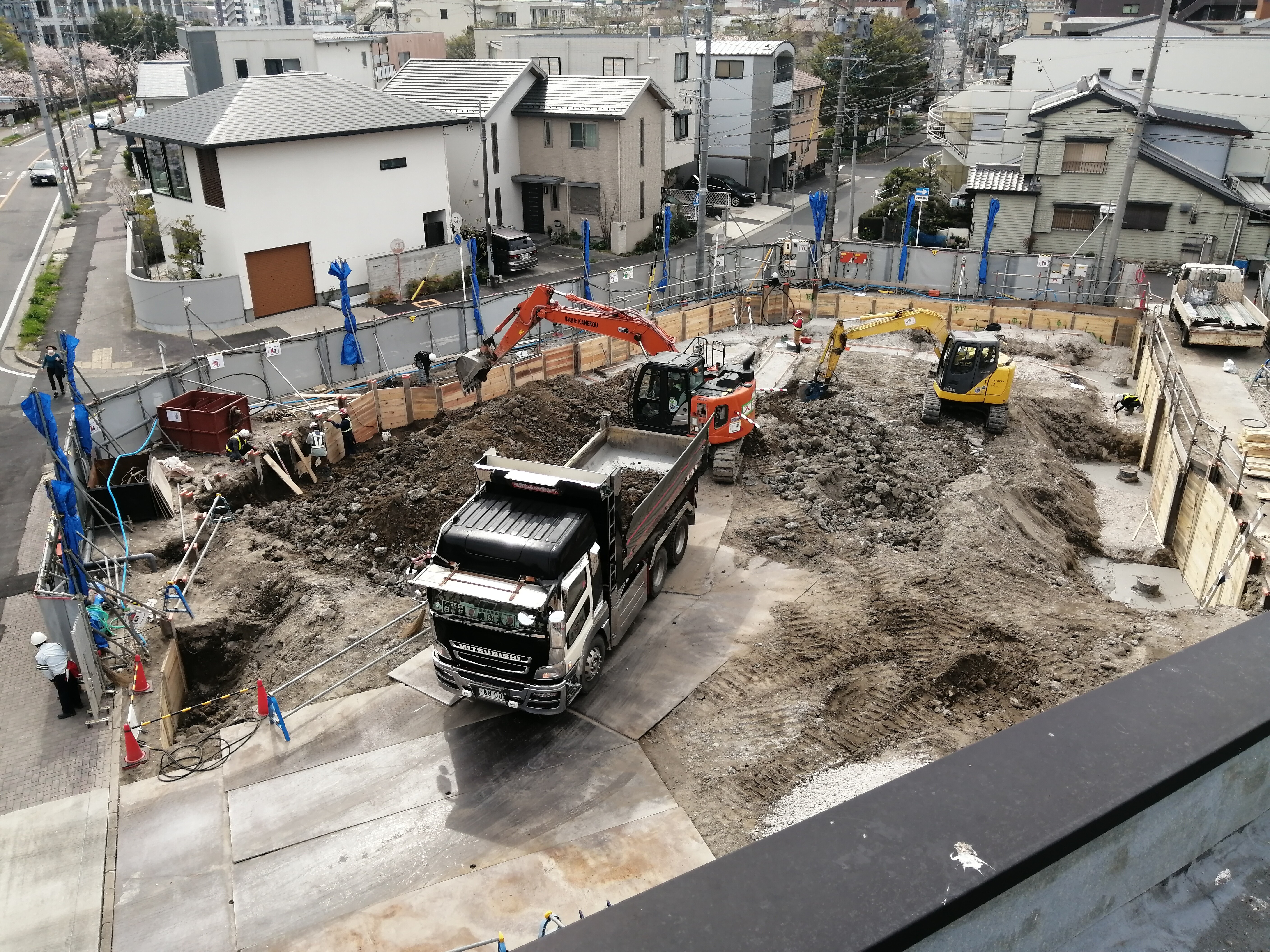

 現在は、基礎掘削を行っております。



【会館建替えに伴うスケジュール】

 会館建替えは「現会館の南側駐車場に建設を行う1期工事」、「事務所移転」、「既存会館の解体」、「解体場所への建設を行う2期工事」の4つの工程に分かれております。

 令和5年 1月 ~ 令和5年12月 1期工事 (12ヶ月)

 令和6年 1月           事務所移転 (1ヶ月)

 令和6年 2月 ~ 令和6年 4月 既存会館解体(3ヶ月)

 令和6年 5月 ~ 令和7年 2月 2期工事 (10ヶ月)



↑ PAGE TOP
